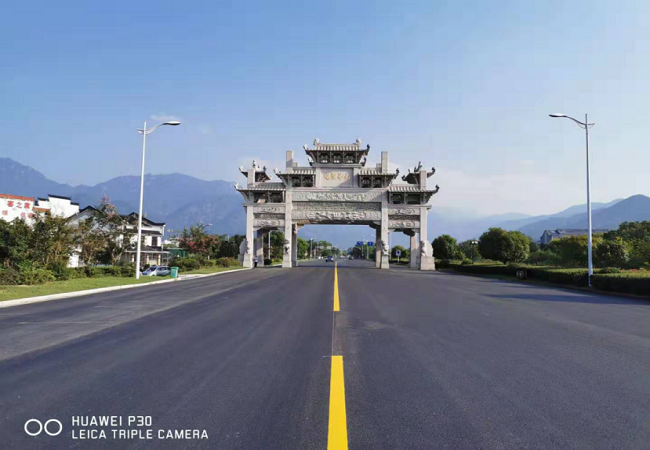

9月7日下午,隨著最后一車瀝青混凝土攤鋪結束,經過54個晝夜的大干,在各相關單位的大力協助下,通過參建各方的共同努力,S219(S228)五九路路面大中修工程主體提前完工。
五九公路是進入九華山風景區唯一通道,對地方經濟發展起著至關重要的作用。該項目設計里程為16.655公里,處治方法為對K6+175-K14+300段進行中修處治,采取病害挖補后水泥穩定碎石回填,路面銑刨1cm后加鋪4cm瀝青混凝土;對K14+300-K21+330、K22+300-K23+800進行大修處治,采取整路段銑刨18cm后,攤鋪12cmATB40大粒徑瀝青碎石和6cm瀝青混凝土。

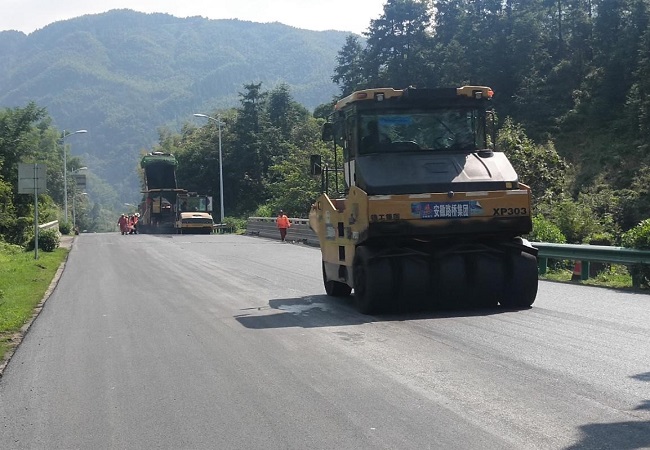

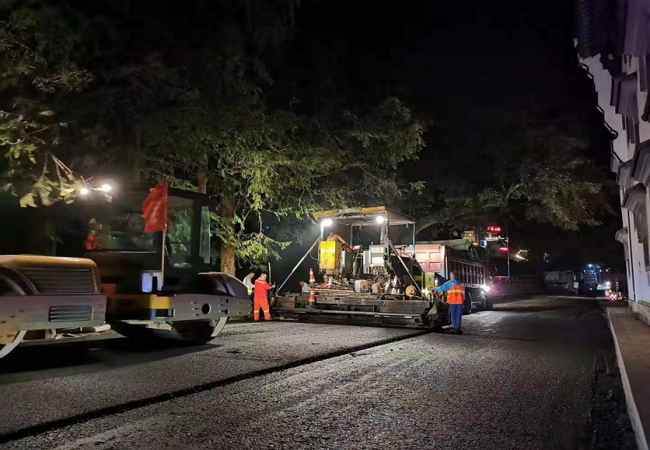

在確定中標后,項目部第一時間進場組織施工。本項目于7月15日正式開工建設,合同工期兩個月,項目時間緊、任務重,項目部在施工過程中:一是加強協調,積極爭取風景區管委會和交警部門的支持,對施工路段實行交通管制;二是周密布置,充分調配施工資源,安排項目管理人員進行跟班作業,對工程安全、質量、環境保護等進行監管;三是優化施工組織,利用夜間進行施工。在不到兩個月時間里,參建人員頂酷暑,戰高溫,最終圓滿完成了建設任務,以良好的路容路貌,迎接中秋國慶雙節到來。
